In Elsfleth entsteht zurzeit An der Weinkaje das Johanniter-Zentrum Elsfleth. In das Gebäude ziehen u. a. die Hausnotruf-Zentrale des LV Niedersachsen/Bremen, der Bereich Notrufdienste des RV Weser-Ems und die Offshore Rettung des OV Stedingen ein.
In Elsfleth An der Weinkaje entsteht das neue Johanniter-Zentrum mit Hausnotruf-Zentrale, Offshore Rettung und Notrufdiensten.
Simulation: Freytag & v. d. Linde Projekt-, Management- und Baugesellschaft mbH & Co. Kommanditgesellschaft
10. Oktober 2025:

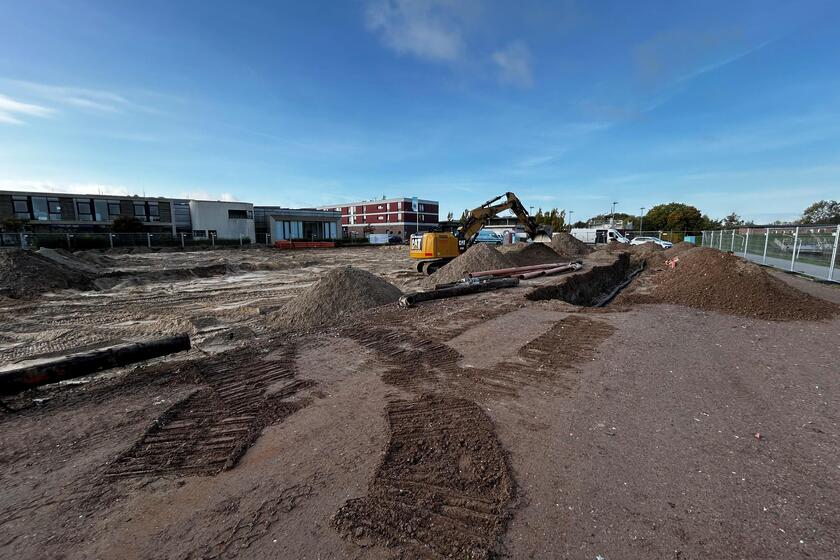

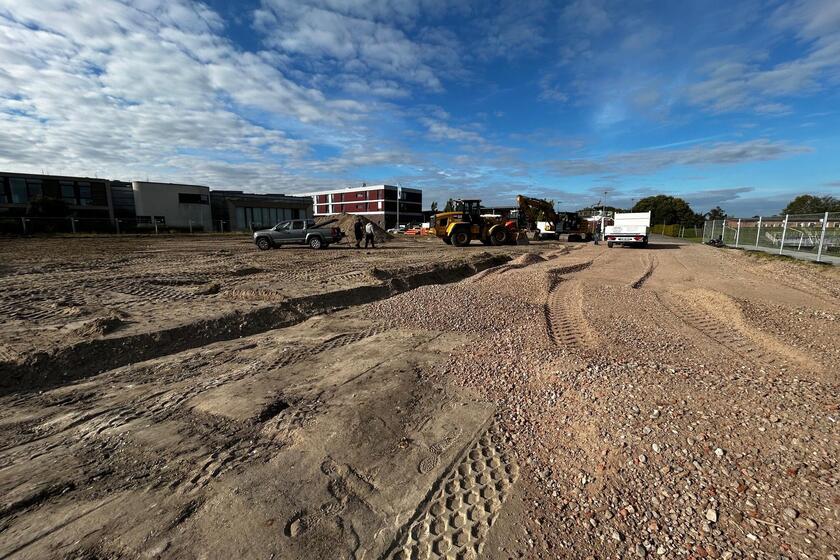

Die Erdarbeiten werden fortgeführt, die Fläche planiert und befestigt.

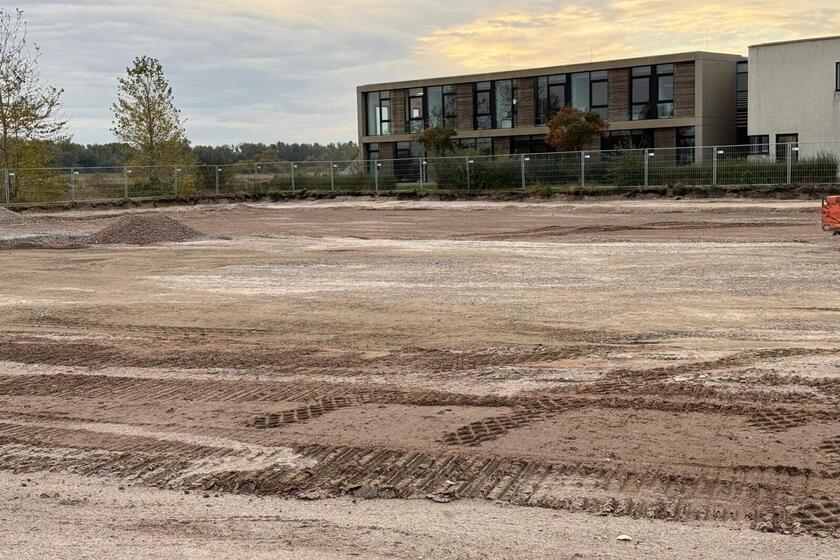

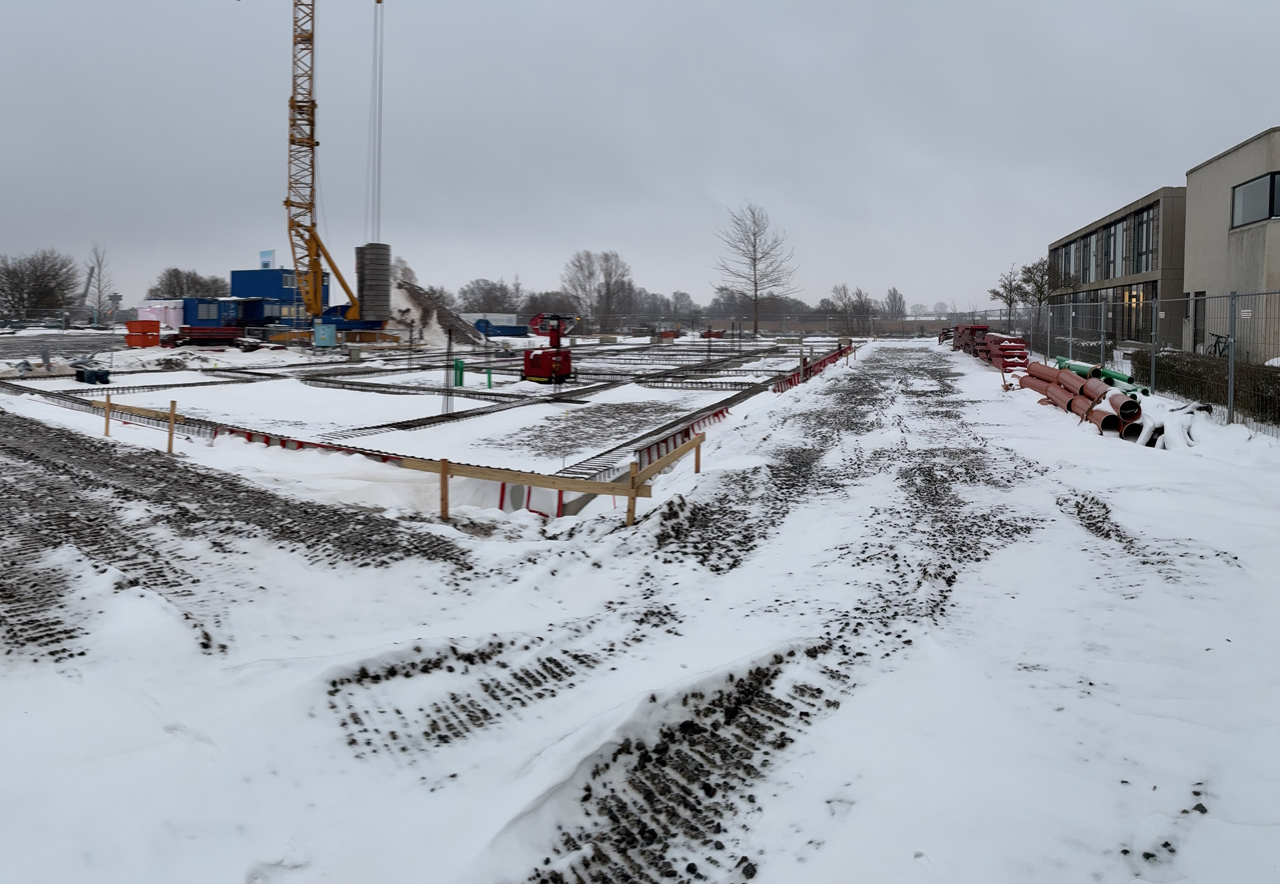

21. Oktober 2025: Der Sand ist aufgefahren, die Fläche sind wieder ordentlich aus.

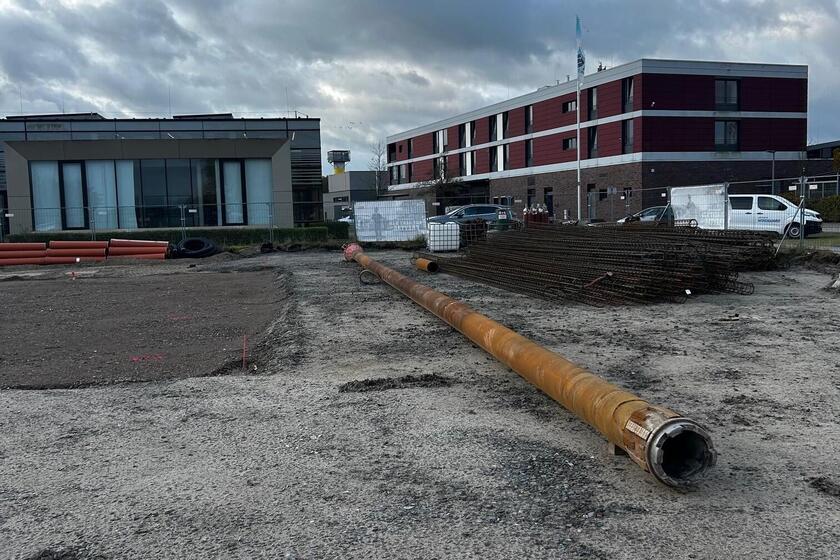

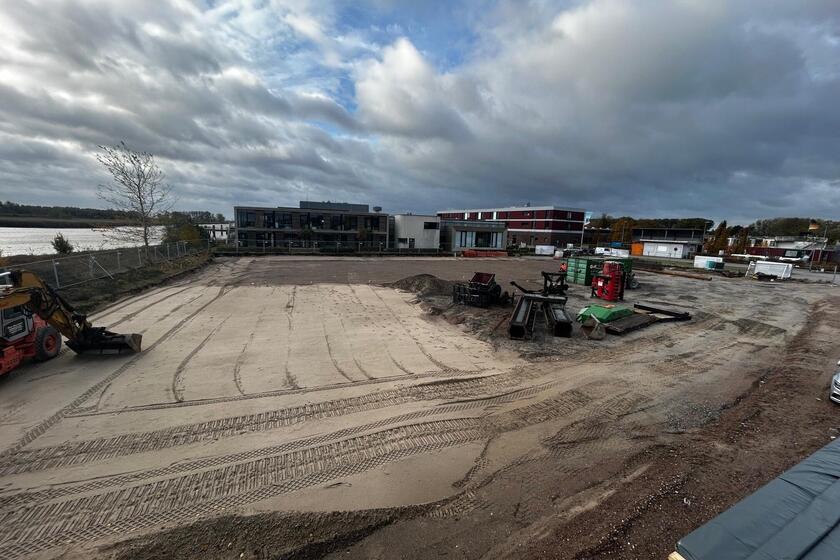

Der rund 30 Meter lange Bohrer, der die Pfahlgründung für die Sohle bohrt. Dieser bohrt 52 mal zwischen 18 und 25 Meter in die Tiefe, um auf tragfähigen Boden zu kommen.

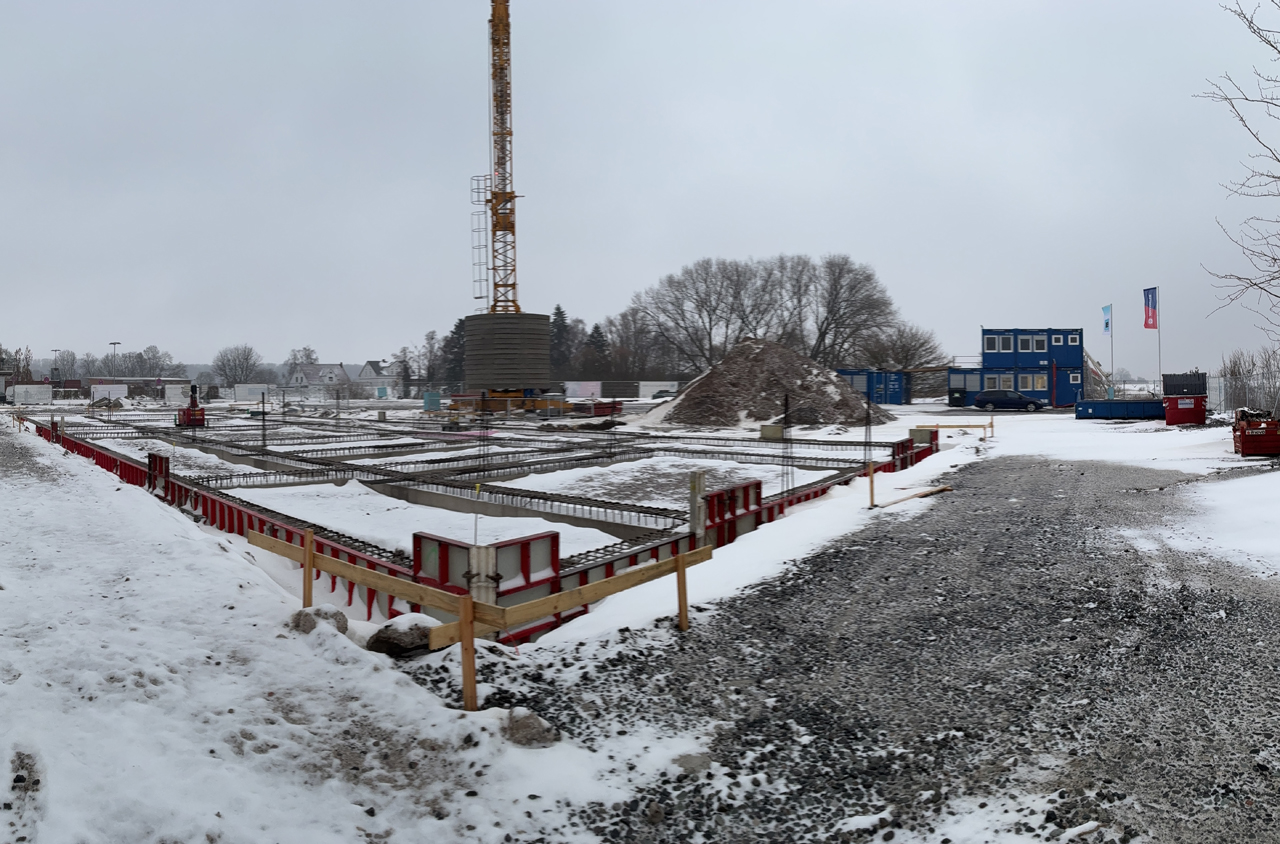

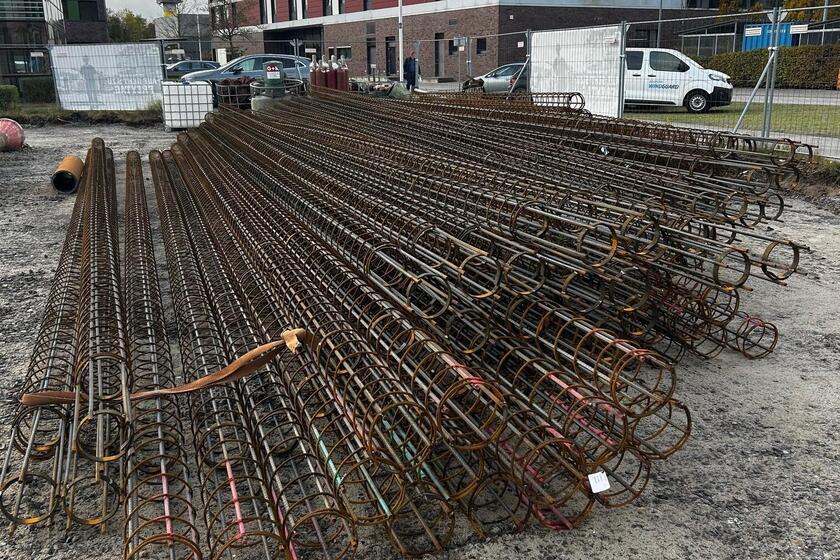

Wenn die Löcher für die Pfahlgründung gebohrt sind, werden die Stahlkörbe eingeführt und die Löcher danach mit Beton verfüllt.

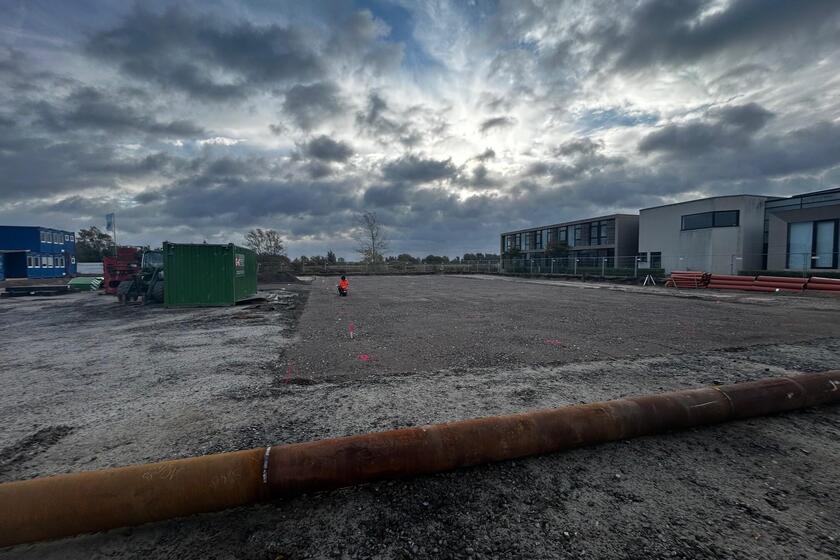

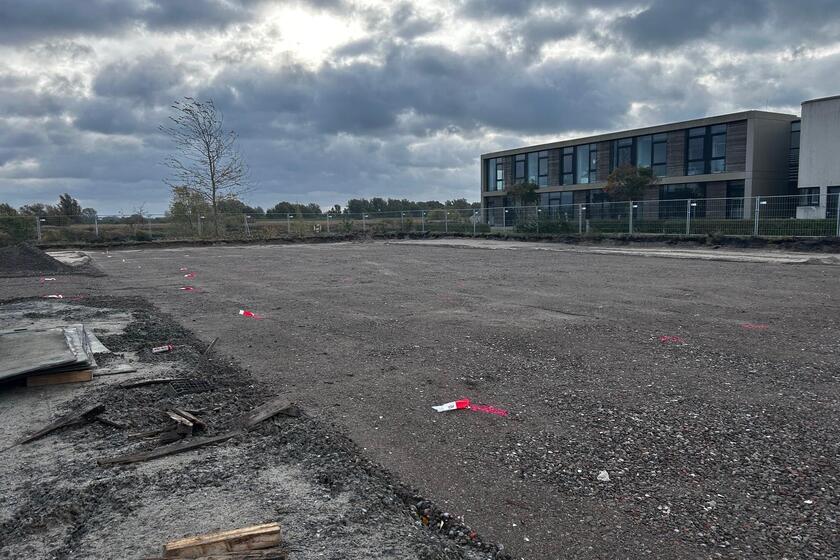

Auf diesem Foto kann man erahnen wie groß unser Johanniter-Zentrum Elsfleth am Ende werden wird. Die rosa markierten Punkte sind die Ansatzpunkte für den Bohrer und die Holzpflöcke die Einmessung des Gebäudes.

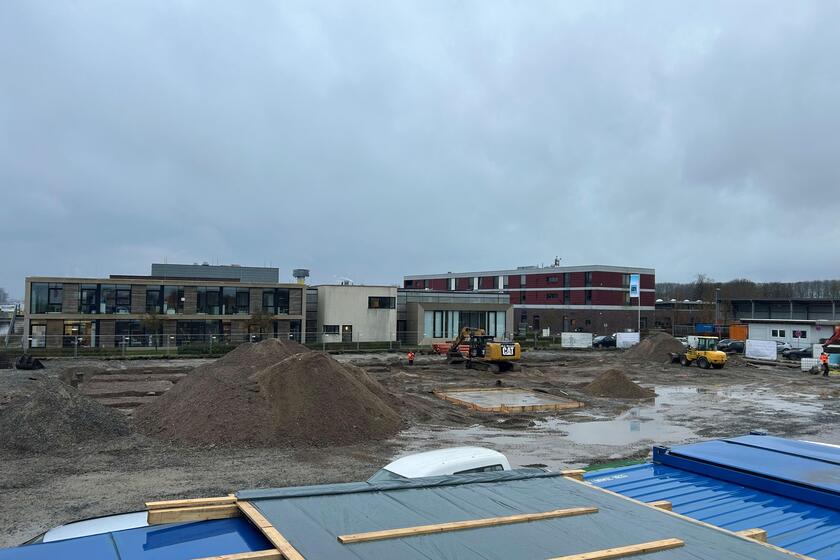

Nun kann man erahnen, wie viel Fläche der Baukörper mitbringt. Die Flächen für die Streifenfundamente wurden ausgehoben, am 1.12 sollen die Pfahlköpfe sauber abgetrennt werden, um eine gute Auflage für das Streifenfundament sicherzustellen. Die bereits gegossene Betonplatte ist das Fundament für den Baukran. Selbst diese Fläche musste auf Pfählen gegründet werden um die Standfestigkeit zu gewährleisten. In den nächsten Tagen, werden die Zuleitungen ins „Gebäude“ verlegt und Teile des Abwassersystems vorbereitet.

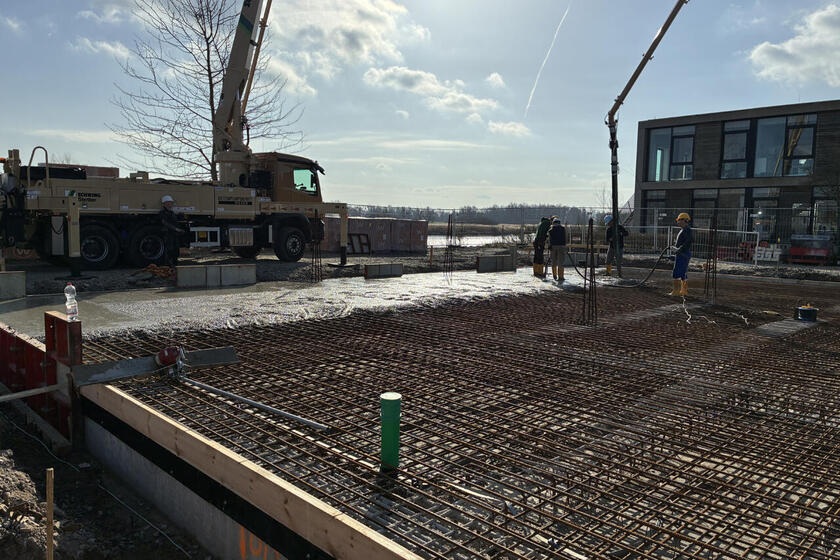

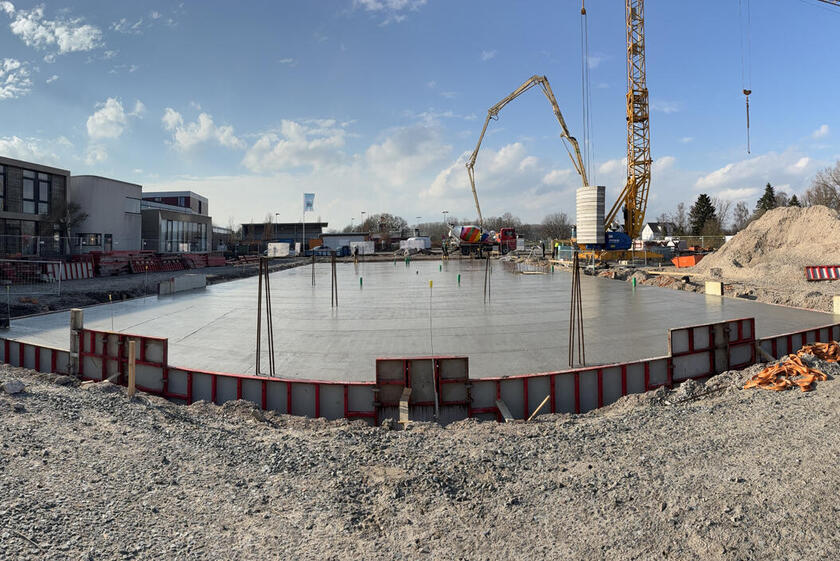

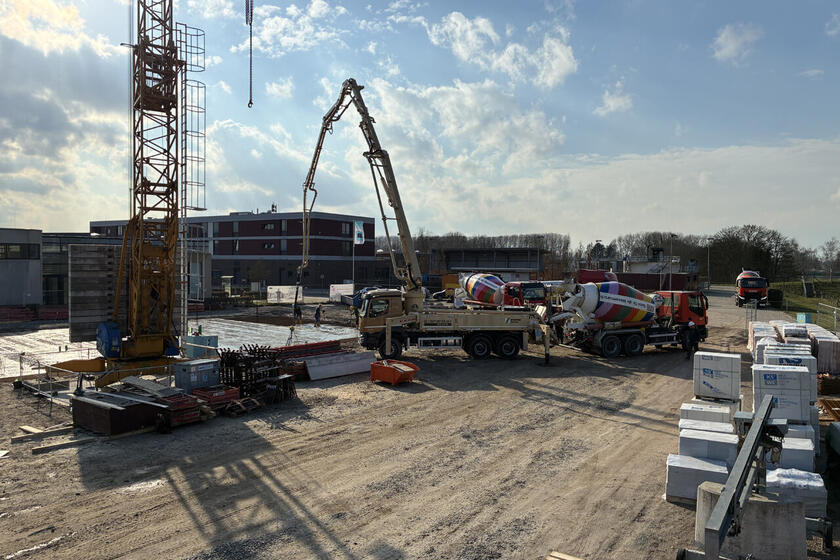

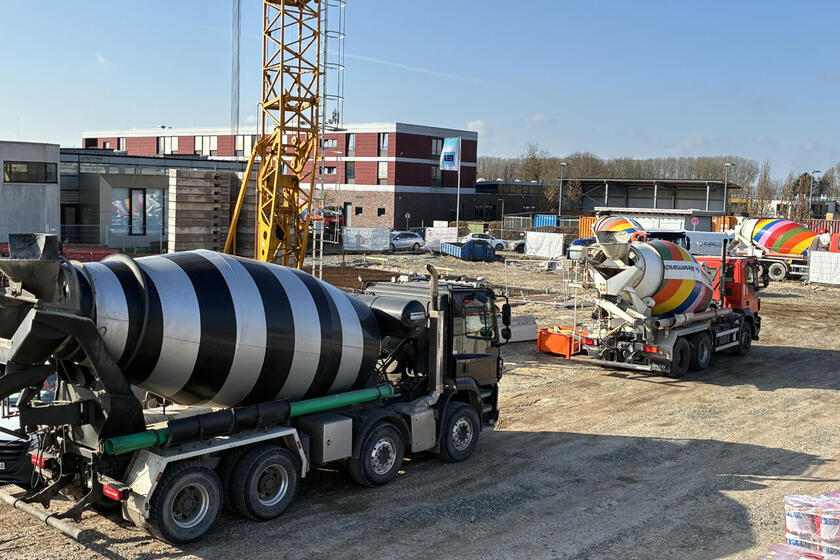

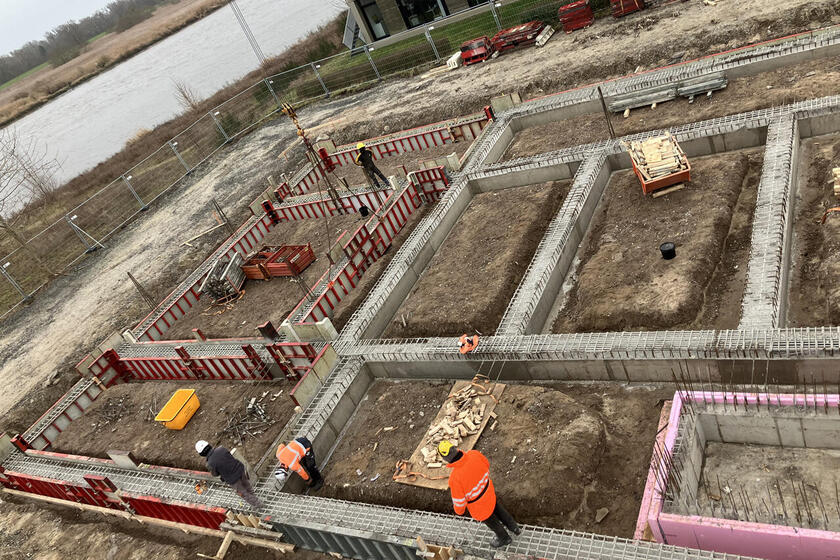

Wenn alles gut verläuft und das Wetter mitspielt, werden wir im besten Fall vor Weihnachten noch die fertige Betonsohle gegossen haben.

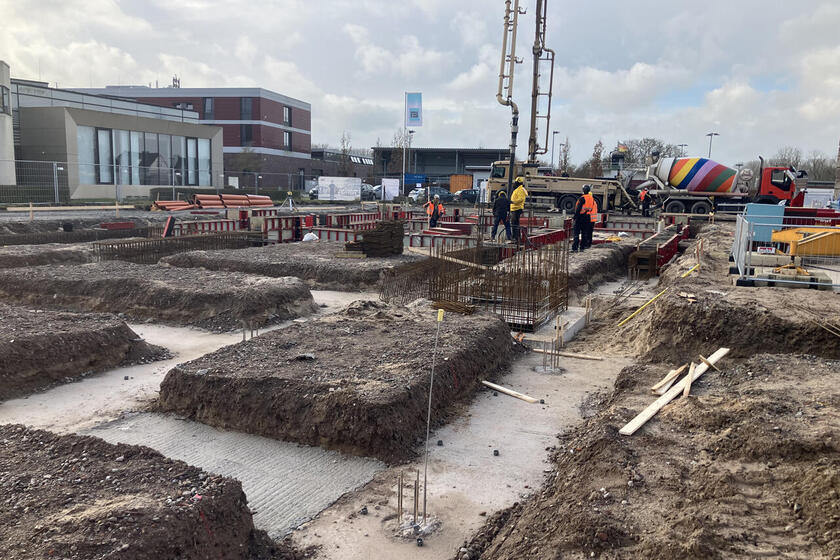

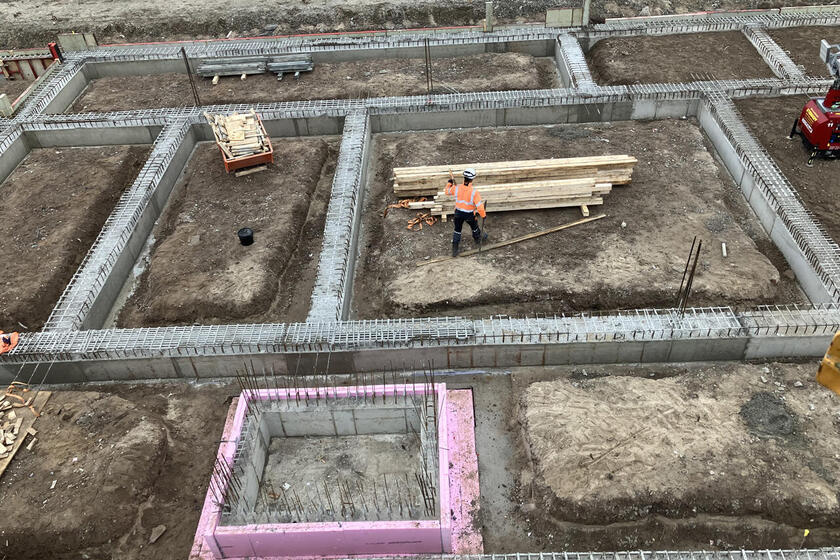

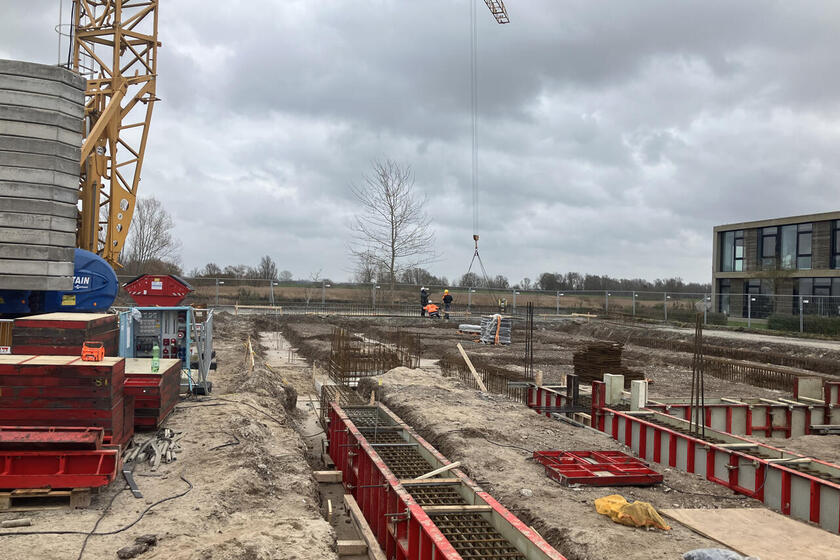

Nun geht es an die „Streifenfundamente“, die nachher ein Gitter auf den Pfählen bilden, um das Gewicht der Sohle zu verteilen.

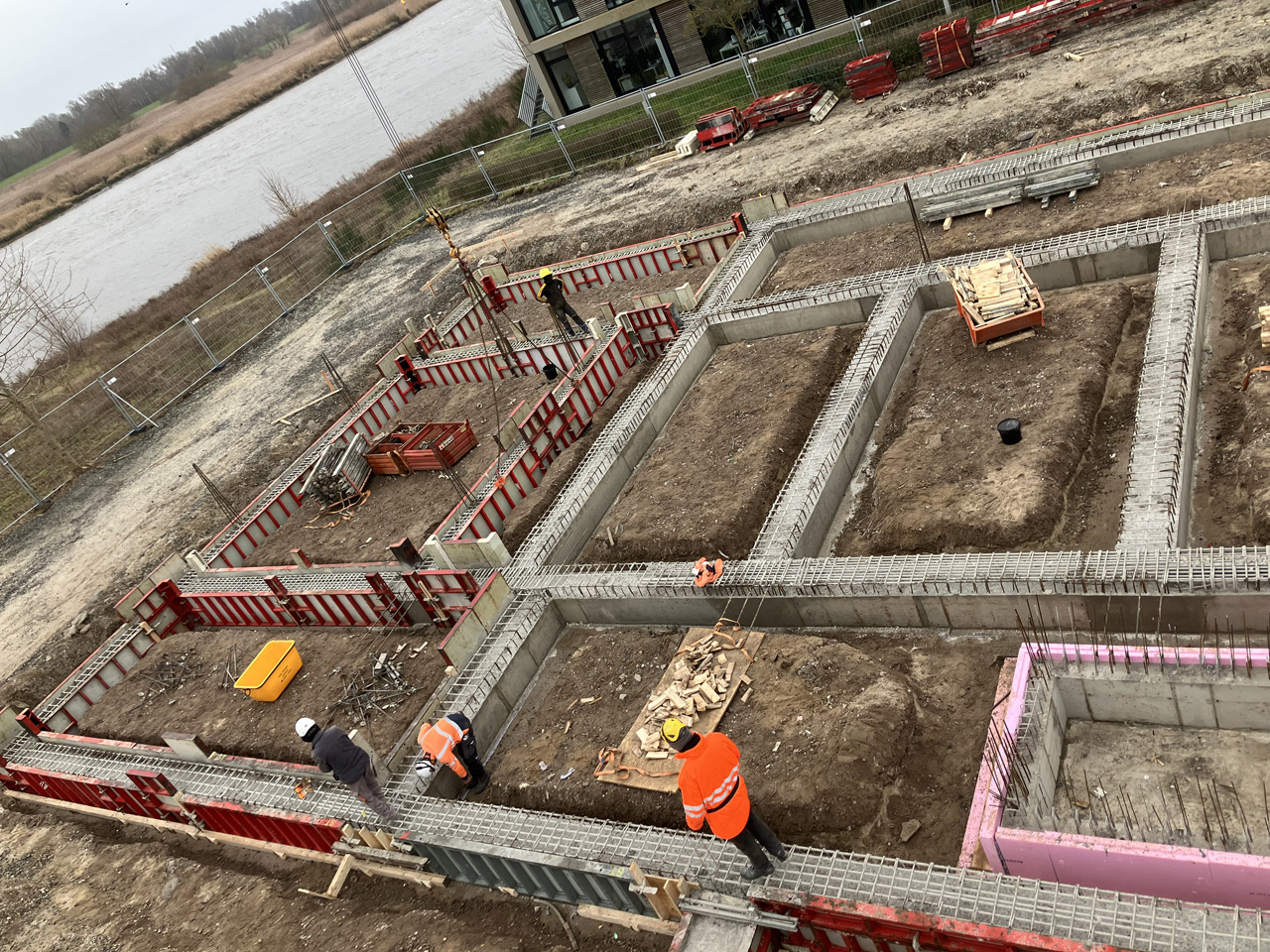

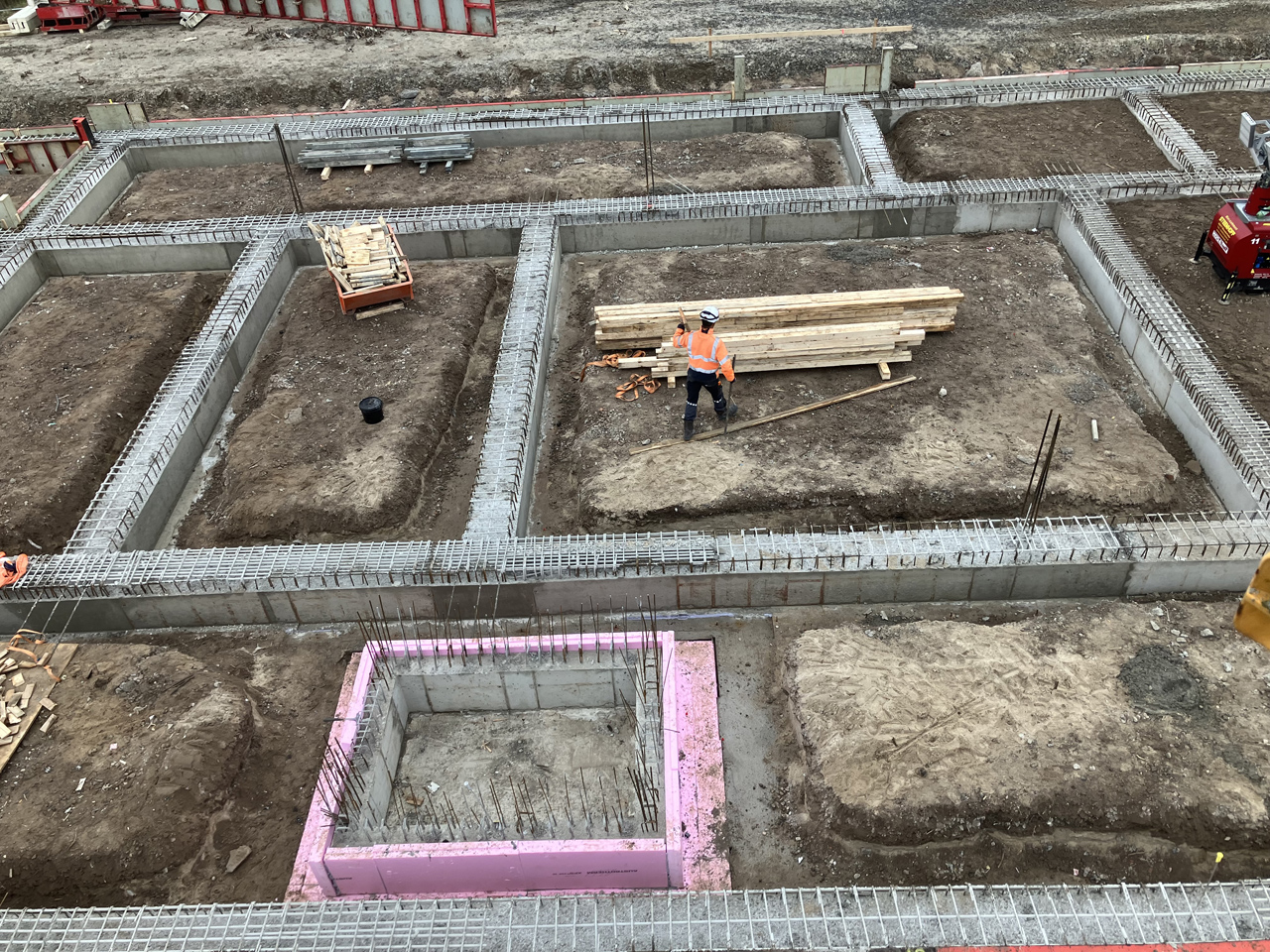

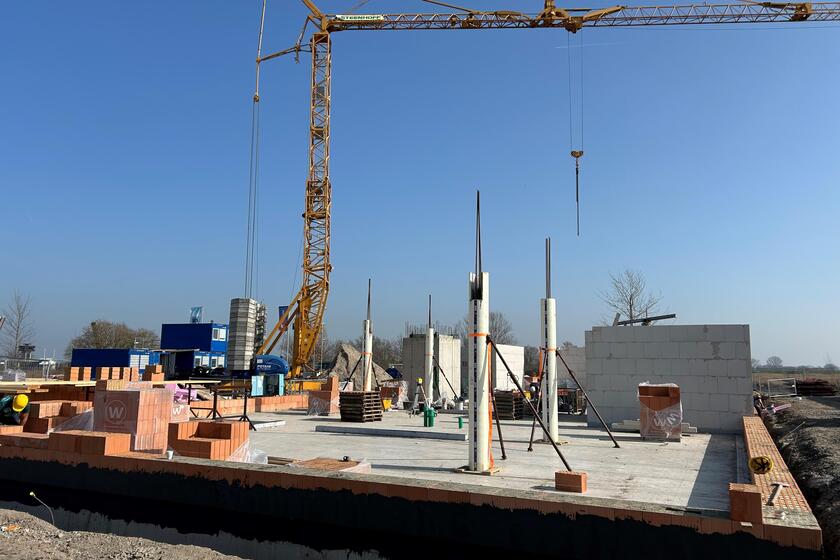

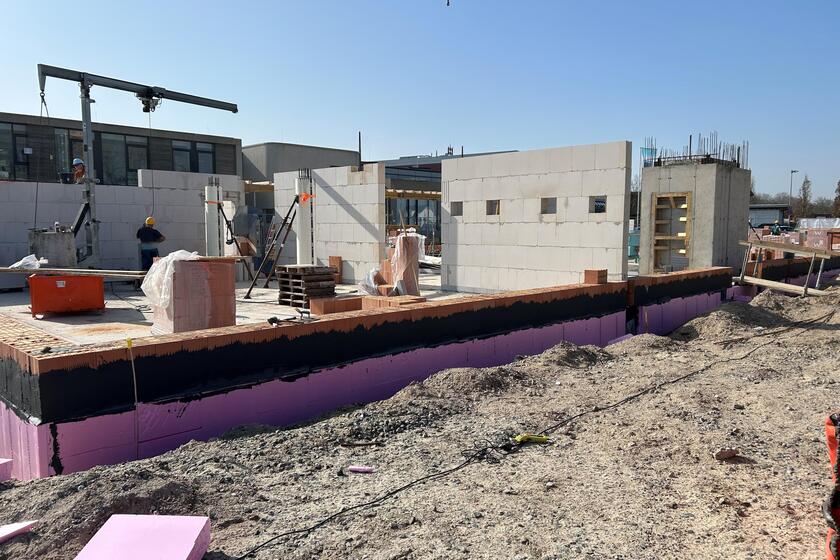

Kurz vor dem Jahresende nochmal zwei Fotos vom weiteren Baufortschritt: Die Streifenfundamente für die Sohle sind nun soweit vorbereitet und der letzte Abschnitt kann gegossen werden.

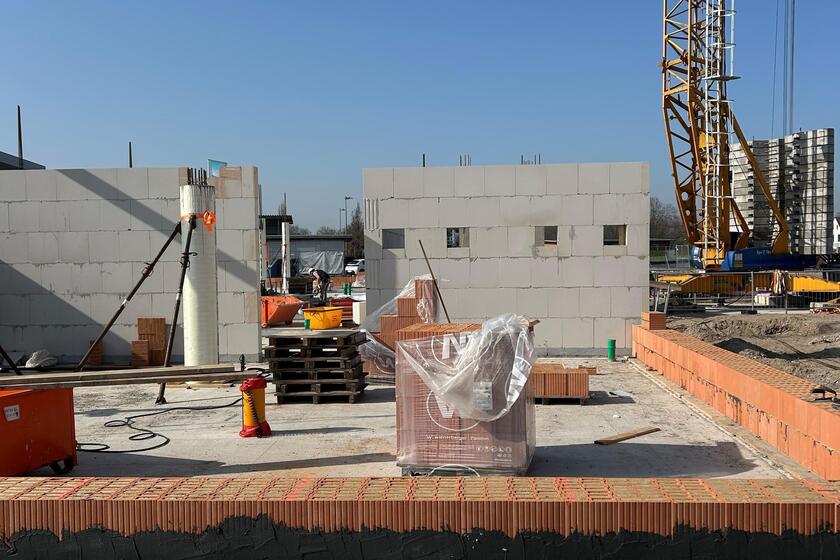

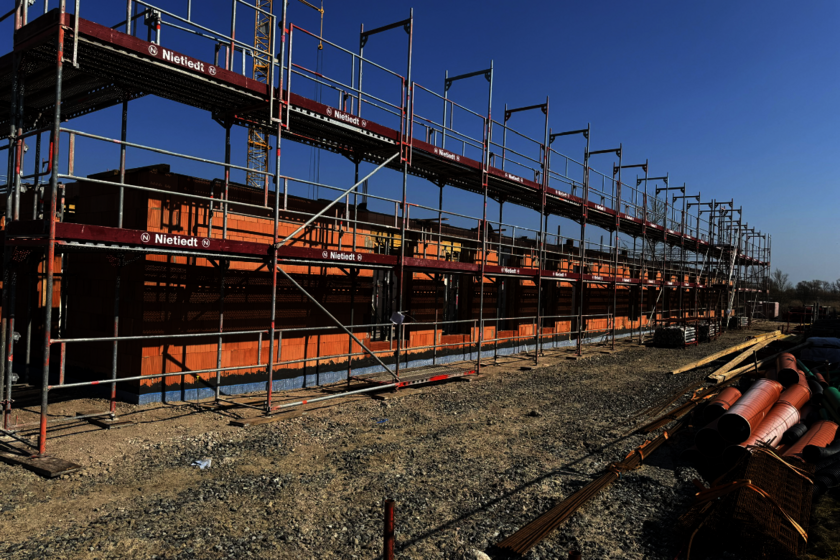

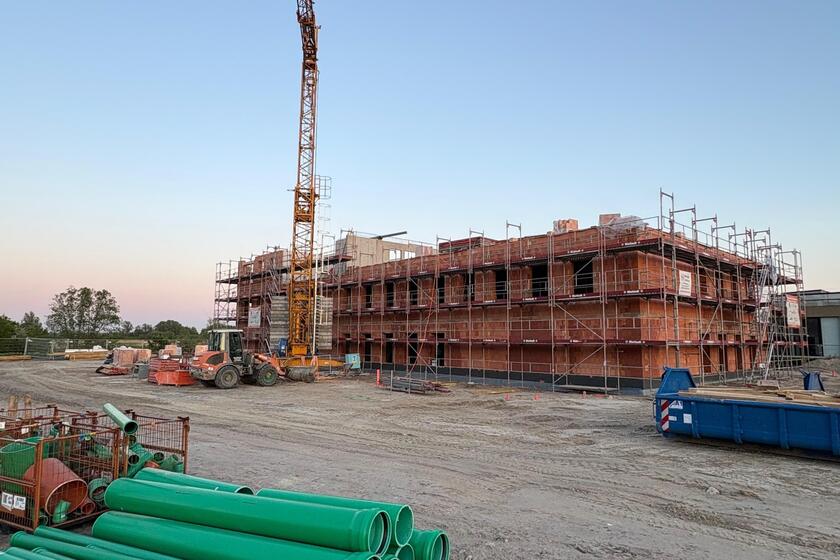

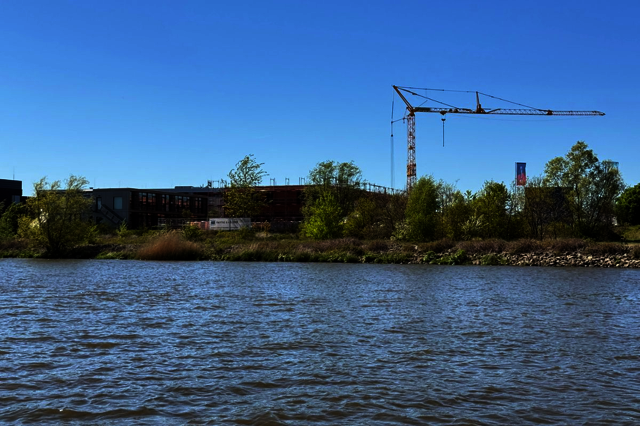

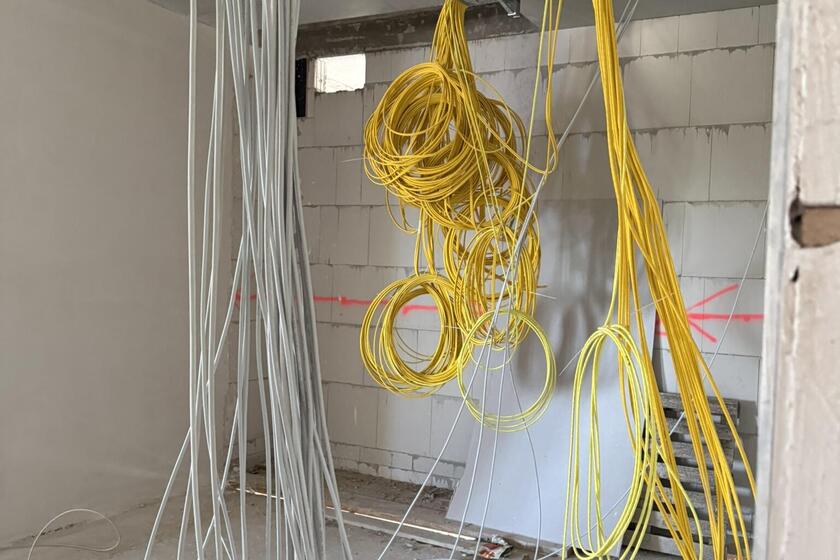

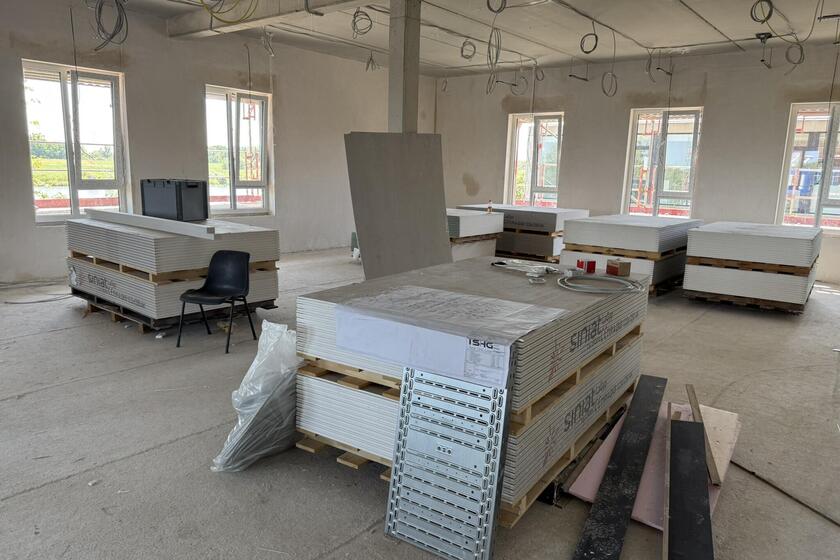

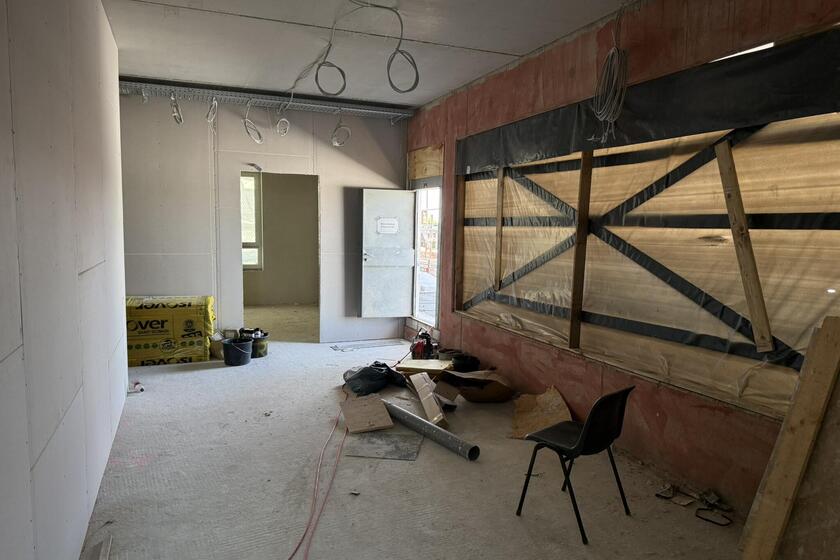

Zwar hat es etwas länger gedauert als anfangs gedacht, trotzdem sind wir super in der Zeit.
In unserem Bautagebuch informieren wir über den Fortschritt der Bauarbeiten.
Simulation: Freytag & v. d. Linde Projekt-, Management- und Baugesellschaft mbH & Co. Kommanditgesellschaft
